项目播报|白桦林溪项目工程进度播报
日期:2021-09-07 阅读:1855

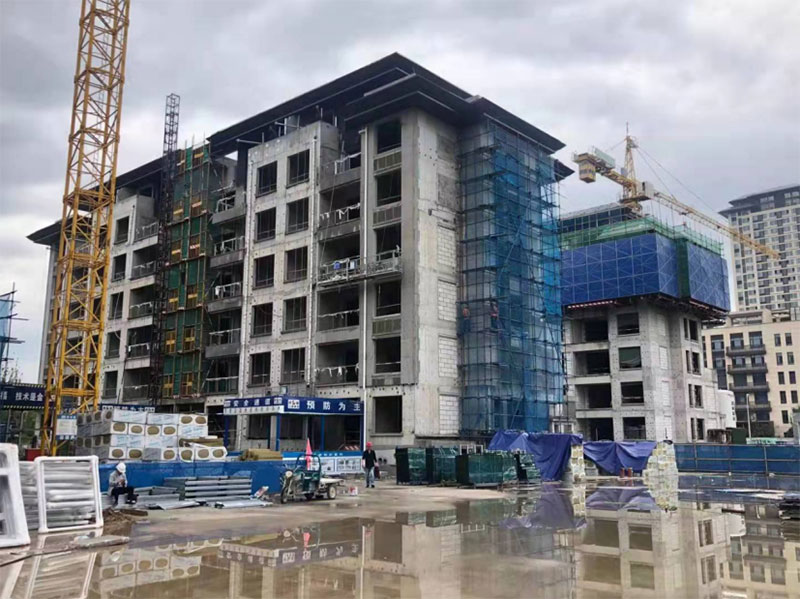

  九月秋意渐微,草木葱茏,万物峥嵘,到处都是一片欣欣向荣的景象。白桦林溪项目建设的步履不停,家的美好渐次萌生。白桦林溪项目北区雏形已现,将于11月份全面完工。

  目前,项目北区除了花园洋房1—13号楼现房状态实景呈现以及16—19#交付楼栋以外,其余四栋楼14#、15#、20#、21#楼外立面均已完成,其中15#、20#楼完成竣工验收备案,14#、21号楼分户验收完成,目前正在进行屋面钢砖铺贴工作。


  项目南区部分,花园洋房22#楼三四层抹灰完毕,正在进行屋面防水施工工作,24#、27#楼正在进行砌体施工工作,其中24号楼完成至四至七层,27#楼地下室砌体约完成30%,25#楼二至七层地面垫层浇筑完成,正在进行地下室砌体及幕墙石材安装,26#楼正在进行厨卫间抹灰拉毛工作,现已完成30%。 28#将于本周完成地下室地面垫层。高层楼体中,29#楼在进行屋面砌体施工,现约完成50%,30#楼七至十层地面垫层浇筑完毕,采光井保温贴板完成。31#楼正在进行十四层顶板钢筋绑扎,约完成50%,32#楼楼十五层铝模约完成70%。
